Pindah data center semen indonesia group sesi 1

Pindah Data Center Semen Indonesia Group (Sesi 1)

Klien: PT. Sinergi Mitra Investman – Semen Indonesia Group (SIG)
Lokasi: Data Center Telkomsigma Sentul, Bogor ke Data Center Telkomsigma BSD, Tangerang, dan Data Center Semen Indonesia Group, Gresik.
Industri: Badan Usaha Milik Negara (BUMN) di bawah Kementerian Keuangan yang bergerak di bidang pembiayaan pembangunan dan infrastruktur.
Area Pekerjaan: Neutra Data Center Sentul dan Data Center Telkomsigma Bumi Serpong Damai.
Layanan: Pindah Data Center

Proses pengerjaan melibatkan dua area data center utama pada tahap awal, yaitu Neutra Data Center Sentul dan Data Center Telkomsigma BSD. Perangkat kemudian dikonsolidasikan sebelum dipindahkan bersama-sama ke Data Center Semen Indonesia Group di Gresik.

Deskripsi

MAS-IT dipercaya oleh  PT. Sinergi Mitra Investman (anak perusahaan Semen Indonesia Group) yang berlokasi di Perumahan Dinas Semen Indonesia, Jl. Awikoen Blk. A No.7, Kb. Dalem, Sidokumpul, Gresik, Jawa Timur 61122, untuk menangani proyek pindah data center Semen Indonesia Group (Sesi 1) dengan fokus pada perencanaan relokasi infrastruktur IT, survei kondisi perangkat, pelepasan server dan perangkat pendukung, packaging menggunakan box khusus, hingga proses pemindahan perangkat dan rack server antar lokasi data center.

Berbeda dengan proses pemindahan biasa, proyek ini membutuhkan perencanaan yang detail karena perangkat berada di lebih dari satu lokasi. Tahap awal dimulai dari Neutra Data Center Sentul, Bogor, dengan melakukan pelepasan sebagian server, storage, dan perangkat IT lainnya untuk dipindahkan ke Data Center Telkomsigma BSD, Tangerang.

Di lokasi Telkomsigma BSD, perangkat dari Neutra data Center Sentul dikonsolidasikan bersama infrastruktur yang telah berada di sana, termasuk server, switch, storage, serta 2 unit rack server 42U yang berisi penuh perangkat. Kedua rack tersebut dipindahkan tanpa melakukan take down dari dalam rack.

Setelah seluruh perangkat siap dan proses konsolidasi selesai, infrastruktur IT kemudian dipindahkan menuju Data Center Semen Indonesia Group di Gresik, Jawa Timur.

Proyek ini menunjukkan pentingnya perencanaan pindah data center yang terstruktur, terutama ketika proses relokasi melibatkan 2 lokasi data center berbeda, perangkat dengan konfigurasi berbeda, serta rack server yang tetap mempertahankan perangkat di dalamnya selama proses pemindahan.



Pindah data center semen indonesia group sesi 1_1

Lingkup Pekerjaan Pindah Data Center

1. Survey dan Perencanaan Relokasi

Sebelum proses pemindahan dilakukan, tim MAS-IT melakukan survey dan perencanaan untuk memahami kondisi perangkat, lokasi, serta tahapan pekerjaan yang diperlukan.

Perencanaan dilakukan untuk memetakan:

  • Lokasi perangkat yang akan dipindahkan
  • Jenis server, storage, switch, dan perangkat IT lainnya
  • Perangkat yang perlu dilepas dari lokasi awal
  • Perangkat yang dapat tetap berada di dalam rack selama proses pemindahan
  • Tahapan konsolidasi perangkat di Data Center Telkomsigma BSD
  • Kebutuhan packaging dan penanganan perangkat
  • Urutan proses pemindahan menuju Gresik

Tahap ini menjadi bagian penting dalam jasa pindah data center karena setiap perangkat dan lokasi dapat memiliki kebutuhan penanganan yang berbeda.

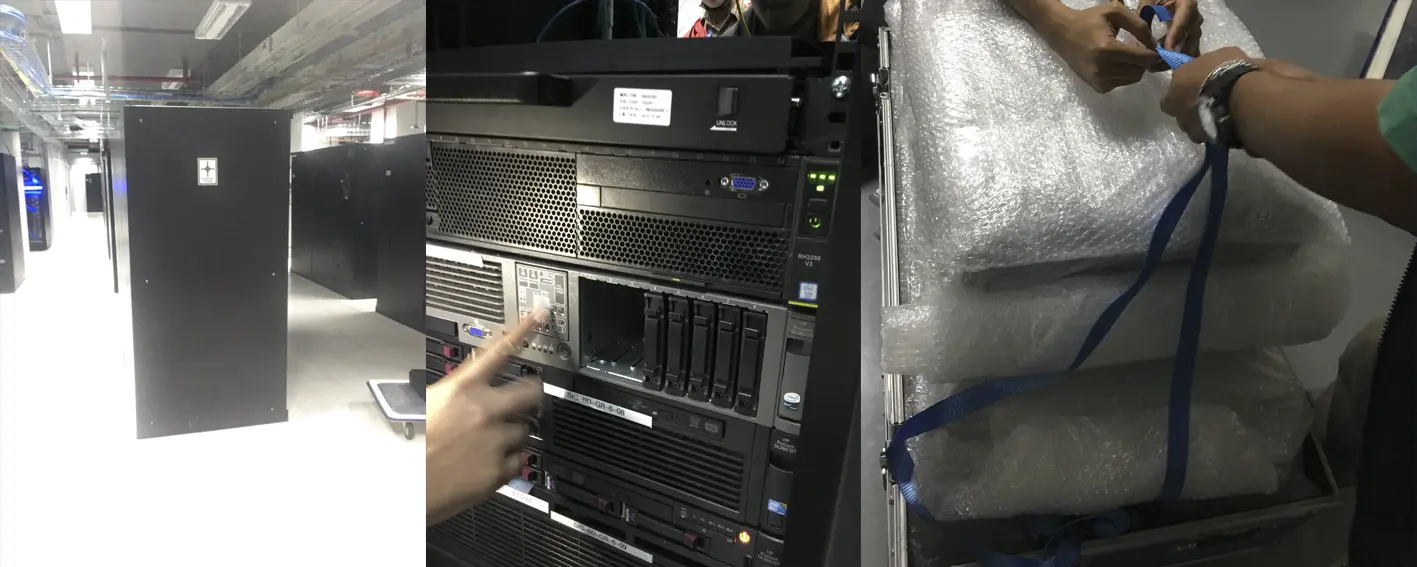

2. Pelepasan Server dan Perangkat IT dari Neutra Data Center Sentul

Pengerjaan dimulai dengan pelepasan sebagian perangkat yang berada di Neutra Data Center Sentul, Bogor.

Perangkat yang menjadi bagian dari proses ini meliputi:

  • Server
  • Storage
  • Switch
  • Perangkat IT pendukung lainnya

Pelepasan dilakukan sebagai persiapan sebelum perangkat dipindahkan menuju Data Center Telkomsigma BSD, Tangerang.

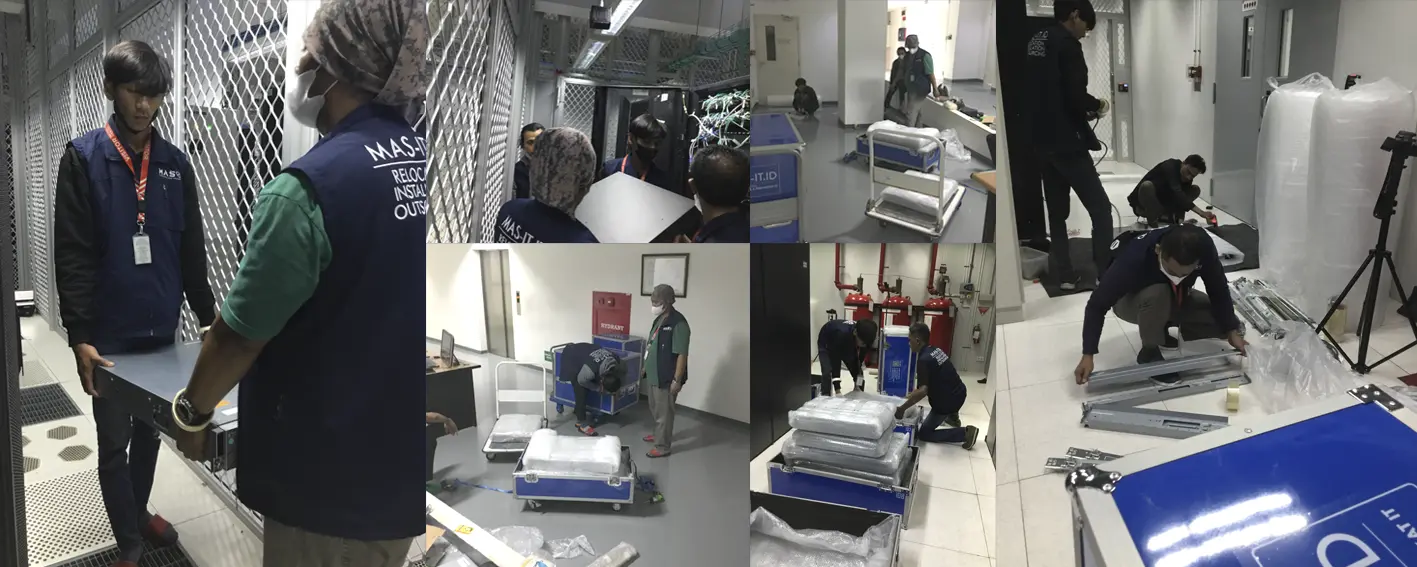

3. Packaging Server dan Perangkat IT

Setelah perangkat dilepaskan, proses dilanjutkan dengan penanganan dan packaging menggunakan box khusus untuk server dan perangkat IT.

Tahap ini bertujuan mempersiapkan perangkat sebelum proses transportasi dan pemindahan antar lokasi data center.

Setiap perangkat ditangani sesuai dengan kebutuhan proses pemindahan dan perencanaan proyek.

4. Konsolidasi Infrastruktur di Data Center Telkomsigma BSD

Perangkat yang dipindahkan dari Neutra Data Center Sentul kemudian dibawa ke Data Center Telkomsigma BSD, Tangerang.

Di lokasi ini, perangkat dikonsolidasikan bersama infrastruktur yang telah berada di Telkomsigma BSD, termasuk:

  • Server
  • Storage
  • Switch
  • 2 rack server 42U dengan perangkat yang masih terpasang

Konsolidasi ini memungkinkan proses pemindahan berikutnya dilakukan secara terencana sebelum seluruh infrastruktur dikirim menuju Data Center Semen Indonesia Group di Gresik.

4. Pemindahan 2 Rack Server 42U Full Perangkat

Salah satu pekerjaan dengan tingkat kompleksitas tinggi dalam proyek ini adalah pemindahan 2 unit rack server 42U yang masih terisi penuh perangkat.

Rack dipindahkan bersama perangkat yang masih terpasang di dalamnya, tanpa take down dari rack server.

Penanganan proses ini membutuhkan koordinasi dan perencanaan yang detail agar proses pemindahan rack dan perangkat dapat dilakukan sesuai tahapan proyek.

Perangkat dan Infrastruktur yang Ditangani

Dalam proyek pindah data center Semen Indonesia Group Sesi 1 ini, infrastruktur yang ditangani mencakup:

  • 6Server
  • 30 Storage
  • 4 Switch
  • Perangkat IT pendukung
  • 2 unit rack server 42U beserta perangkat yang masih terpasang di dalamnya

Penanganan perangkat disesuaikan dengan lokasi awal, kondisi perangkat, metode pemindahan, dan tahapan konsolidasi sebelum menuju lokasi akhir.

Tahapan Pengerjaan Pindah Data Center

1. Survey Infrastruktur dan Perencanaan Pindah Data Center

Tahap pertama dilakukan dengan survey kondisi infrastruktur dan perencanaan proses pemindahan.

Tim memetakan perangkat, lokasi, dan tahapan kerja yang diperlukan sebelum proses pelepasan dan pemindahan dilakukan.

2. Pelepasan Perangkat di Neutra Data Center Sentul

Sebagian server, storage, switch, dan perangkat IT lainnya dilepaskan dari infrastruktur di Neutra Data Center Sentul untuk dipersiapkan menuju lokasi konsolidasi.

3. Packaging Menggunakan Box Khusus Server dan Perangkat IT

Perangkat yang telah dilepaskan dipersiapkan dan dikemas menggunakan box khusus sesuai kebutuhan proses pemindahan.

Tahap packaging menjadi bagian dari proses penanganan perangkat sebelum dilakukan transportasi antar lokasi.

4. Pemindahan Perangkat ke Data Center Telkomsigma BSD

Perangkat dari Sentul dipindahkan ke Data Center Telkomsigma BSD, Tangerang untuk dikonsolidasikan bersama perangkat dan infrastruktur yang telah berada di lokasi tersebut.

5. Konsolidasi Server, Storage, Switch, dan Rack Server

Di Data Center Telkomsigma BSD, perangkat hasil pemindahan dari Sentul dikonsolidasikan bersama server, storage, switch, dan 2 rack server 42U.

Tahap ini menjadi titik persiapan sebelum proses pemindahan seluruh infrastruktur menuju Gresik.

6. Pemindahan 2 Rack Server Full Perangkat Tanpa Take Down

Dua rack server 42U dipindahkan dalam kondisi perangkat tetap berada di dalam rack.

Metode ini menjadi salah satu bagian penting dalam perencanaan proyek karena penanganan rack penuh perangkat berbeda dengan proses pemindahan perangkat yang telah dilepaskan satu per satu.

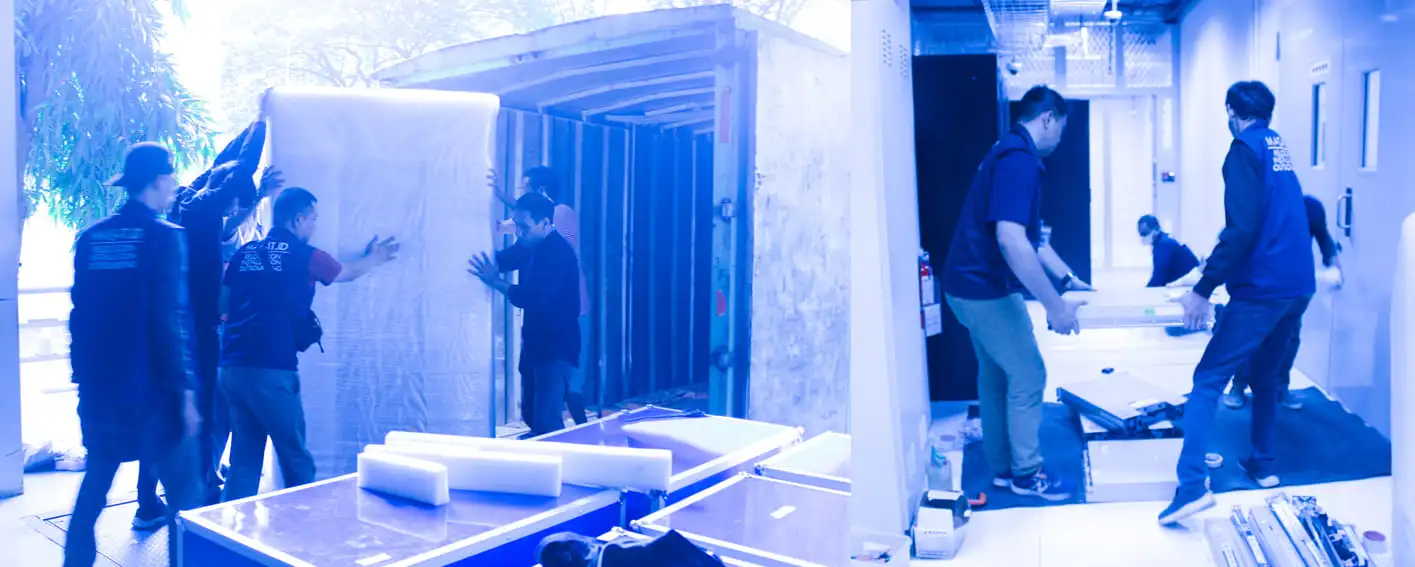

7. Pengiriman Infrastruktur ke Data Center Semen Indonesia Group

Setelah tahapan persiapan dan konsolidasi selesai, server, storage, switch, perangkat IT, serta 2 rack server dipindahkan menuju Data Center Semen Indonesia Group yang berlokasi di Gresik, Jawa Timur.

Pindah data center semen indonesia group sesi 1_2

Hasil yang Dicapai

Proyek pindah data center Semen Indonesia Group Sesi 1 berhasil mendukung proses pemindahan infrastruktur IT dari 2 lokasi data center yang berbeda menuju Data Center Semen Indonesia Group di Gresik.

✓ Perencanaan relokasi dilakukan sebelum proses pemindahan perangkat
✓ Sebagian perangkat dilepaskan dari Neutra Data Center Sentul
✓ Server dan perangkat IT dipersiapkan menggunakan box khusus
✓ Infrastruktur dikonsolidasikan di Data Center Telkomsigma BSD
✓ 2 rack server 42U dipindahkan dalam kondisi masih terisi perangkat
✓ Server, storage, switch, dan perangkat IT dipindahkan menuju Gresik
✓ Proyek mendukung proses relokasi infrastruktur menuju Data Center Semen Indonesia Group

Nilai Tambah Layanan MAS-IT

Proyek pindah data center membutuhkan lebih dari sekadar proses transportasi perangkat. Setiap tahapan perlu disesuaikan dengan kondisi infrastruktur, jumlah lokasi, jenis perangkat, dan metode penanganan yang dibutuhkan.

Nilai tambah yang diberikan MAS-IT dalam proyek ini meliputi:

  • Perencanaan pengerjaan sebelum proses pemindahan
  • Survey dan pemetaan perangkat berdasarkan lokasi
  • Penanganan pelepasan perangkat IT
  • Packaging menggunakan box khusus untuk server dan perangkat IT
  • Pengelolaan proses konsolidasi perangkat
  • Penanganan pemindahan rack server yang masih terisi perangkat
  • Pengalaman menangani kebutuhan infrastruktur IT perusahaan

Portofolio Pindah Data Center dengan Perencanaan Terstruktur

Proyek ini merupakan salah satu portofolio pindah data center MAS-IT yang menunjukkan proses penanganan infrastruktur IT perusahaan dari tahap survey hingga pemindahan perangkat ke lokasi tujuan.

Setiap proyek memiliki tingkat kompleksitas yang berbeda. Pada proyek ini, tantangan utamanya bukan hanya jumlah perangkat, tetapi juga kebutuhan untuk menangani infrastruktur yang berada di beberapa lokasi data center.

Karena itu, proses perencanaan pindah data center menjadi bagian penting sebelum perangkat dilepas, dikemas, dikonsolidasikan, dan dipindahkan ke lokasi akhir.

MAS-IT menyediakan layanan terkait kebutuhan IT Relokasi dan penanganan infrastruktur IT perusahaan yang disesuaikan dengan ruang lingkup setiap proyek.

Mengapa Memilih MAS-IT untuk Pindah Data Center?

MAS-IT membantu perusahaan menangani kebutuhan pemindahan dan relokasi infrastruktur IT dengan pendekatan yang disesuaikan dengan kondisi proyek.

Beberapa alasan perusahaan dapat mempertimbangkan layanan MAS-IT:

  1. Didukung tim IT berpengalaman dalam penanganan infrastruktur perusahaan
  2. Mampu menangani perencanaan dan tahapan pemindahan perangkat
  3. Memiliki pengalaman dalam pelepasan, packaging, dan pemindahan perangkat IT
  4. Mampu menangani pemindahan server, storage, switch, dan rack server
  5. Menyesuaikan metode pengerjaan dengan lokasi dan kompleksitas proyek

Konsultasi Pindah Data Center dan Relokasi Infrastruktur IT

Jika perusahaan Anda sedang merencanakan pindah data center, pemindahan server, atau relokasi infrastruktur IT dari satu atau beberapa lokasi menuju data center baru, MAS-IT dapat membantu mendiskusikan kebutuhan survey, perencanaan, pelepasan perangkat, packaging, hingga proses pemindahan sesuai ruang lingkup proyek.

Untuk konsultasi kebutuhan IT perusahaan, hubungi tim MAS-IT:

📞 Jakarta: 021-2147 2099
📱 WhatsApp: 0818-788-831
📧 Email: [email protected]
🌐 Website: MAS-IT.ID

MAS-IT — Partner IT Profesional untuk Pindah Data Center dan Infrastruktur Perusahaan.

———

FAQ Pindah Data Center

  1. Apa saja yang perlu direncanakan sebelum pindah data center?

    Sebelum pindah data center, perusahaan perlu memetakan lokasi perangkat, jenis dan jumlah infrastruktur yang akan dipindahkan, perangkat yang perlu dilepas, metode penanganan dan packaging, lokasi konsolidasi jika diperlukan, serta urutan pemindahan menuju lokasi tujuan. Perencanaan ini membantu proses pemindahan dilakukan sesuai kebutuhan proyek.

  2. Apakah server dan storage harus selalu dilepas dari rack sebelum dipindahkan?

    Tidak selalu. Metode pemindahan bergantung pada kondisi perangkat, rack, dan perencanaan proyek. Pada proyek Pindah Data Center Semen Indonesia Group Sesi 1, 2 rack server 42U dipindahkan dalam kondisi masih terisi penuh perangkat tanpa melakukan take down seluruh perangkat dari rack.

  3. Bagaimana perangkat IT dikemas saat proses pindah data center?

    Metode packaging disesuaikan dengan jenis dan kondisi perangkat. Pada proyek ini, sebagian server dan perangkat IT yang telah dilepaskan dipersiapkan menggunakan box khusus untuk mendukung proses pemindahan antar lokasi.

  4. Mengapa proyek pindah data center dapat melibatkan lokasi konsolidasi?

    Lokasi konsolidasi dapat digunakan ketika perangkat berasal dari lebih dari satu lokasi. Pada proyek ini, perangkat dari Neutra Data Center Sentul terlebih dahulu dipindahkan ke Data Center Telkomsigma BSD untuk dikonsolidasikan bersama infrastruktur lain sebelum seluruh perangkat dipindahkan ke Gresik.

  5. Apakah MAS-IT dapat membantu perencanaan pindah data center untuk proyek dengan beberapa lokasi?

    Ya. MAS-IT dapat membantu mendiskusikan kebutuhan survey, pemetaan perangkat, tahapan pelepasan, packaging, konsolidasi, dan pemindahan berdasarkan lokasi serta ruang lingkup proyek yang direncanakan.

Project Info

  • Category: IT InstalasiIT Relokasi
  • Client: PT. Sinergi Mitra Investama
  • Location: Gresik
  • Completed Date: 2023
  • Mananer: Jawa Timur
